Levée de réserves, définition, délai et modèle en 2026

Charlie Piancatelli
Publié le
Mis à jour le : Garantie de parfait achèvement et délais sourcés (Code civil 1792-6) ; délai de 8 jours précisé (CCH L231-8) ; retenue de garantie sourcée (loi 71-584).
Actualités›Levée de réserves, définition, délai et modèle en 2026
Icônes de puces et de lignes symbolisant une checklist, sur fond bleu, évoquant l’action de lever des réserves sur un chantier.
3 minutes

Points clés :

  • La levée de réserves intervient après la réception des travaux et vise à vérifier que toutes les anomalies signalées ont été corrigées.
  • Les réserves sont émises au moment de la réception des travaux, dans un procès-verbal de réception avec réserves, lorsque des défauts, malfaçons ou prestations incomplètes sont constatés.
  • La levée de réserves suit cinq étapes : identification des réserves dans le procès-verbal de réception, correction des anomalies par l’entreprise dans les délais convenus, nouvelle inspection avec le maître d’ouvrage, rédaction et signature du PV de levée de réserves, puis clôture du chantier.
  • Un PV de levée de réserves identifie les parties et le chantier, indique la date de l’inspection finale et les références du PV de réception initial, puis liste les réserves traitées et les corrections effectuées.

La levée de réserves est une étape clé dans tout projet de construction ou de rénovation. Elle marque la validation finale des travaux, une fois les défauts ou malfaçons corrigés. Pour les entreprises du bâtiment, les maîtres d’ouvrage ou les équipes de suivi de chantier, bien comprendre cette procédure permet d’éviter les erreurs coûteuses. Définition, délais, modèles, obligations légales 2026 : on vous explique tout, de manière claire et concise.

Tim Management

Le meilleur des logiciels planning

Interface mobile et web d’un logiciel de planning et pointage chantier pour ouvriers du bâtiment

Qu’est-ce que la levée de réserves et que faut-il retenir ?

La levée de réserves intervient après la réception des travaux et vise à vérifier que toutes les anomalies signalées ont été corrigées. Un procès-verbal signé par le maître d’ouvrage et l’entreprise l’atteste. La garantie de parfait achèvement, due pendant un an à compter de la réception, couvre les désordres signalés par réserves (article 1792-6 du Code civil).

La levée de réserves intervient après la réception des travaux et vise à s’assurer que toutes les anomalies identifiées ont bien été corrigées. Elle est encadrée par des règles précises, souvent méconnues, et pourtant cruciales pour sécuriser juridiquement un chantier.

Élément Description
Définition Validation officielle des corrections apportées aux défauts signalés lors de la réception des travaux.
Document clé Procès-verbal de levée de réserves signé par le maître d’ouvrage et l’entreprise.
Base légale Article 1792-6 du Code civil : la garantie de parfait achèvement, due pendant un an à compter de la réception, couvre les désordres signalés par réserves ou notifiés par écrit après la réception.
Délais de correction Fixés d’un commun accord entre le maître de l’ouvrage et l’entrepreneur. À défaut d’accord ou en cas d’inexécution, les travaux peuvent, après mise en demeure restée infructueuse, être exécutés aux frais et risques de l’entrepreneur défaillant.
Risques en cas d’oubli Retard de paiement, conflit juridique, litiges.

Quand et comment émettre des réserves sur un chantier ?

Les réserves sont émises au moment de la réception des travaux, dans un procès-verbal de réception avec réserves, lorsque des défauts, malfaçons ou prestations incomplètes sont constatés. Elles portent sur des malfaçons, des non-façons ou des essais ; les désordres révélés après la réception peuvent être notifiés par écrit pendant un an, au titre de la garantie de parfait achèvement.

Les réserves sont émises au moment de la réception des travaux, lorsque le maître d’ouvrage ou la maîtrise d’œuvre constate des défauts, malfaçons ou prestations incomplètes. Elles sont formalisées dans un procès-verbal de réception avec réserves.

Il existe trois types de réserves :

  • Réserves pour malfaçons : le travail est fait mais défectueux.
  • Réserves pour non-façons : certains travaux prévus n’ont pas été réalisés.
  • Réserves pour essais : certaines prestations nécessitent une période de test avant validation.

Bon à savoir : les désordres révélés après la réception peuvent être notifiés par écrit au titre de la garantie de parfait achèvement, pendant un an (article 1792-6 du Code civil). Dans un contrat de construction de maison individuelle, le maître de l’ouvrage qui n’était pas assisté d’un professionnel lors de la réception peut aussi dénoncer, par lettre recommandée dans les 8 jours qui suivent la remise des clefs, les vices apparents non signalés (article L231-8 du Code de la construction et de l’habitation).

Pour un suivi optimal et centralisé des défauts repérés sur le terrain, l’usage d’un logiciel de planning chantier aide à planifier les interventions de correction et à suivre les délais convenus. Avec le suivi de chantier de Tim, photos, plans et documents techniques sont centralisés dans un espace accessible depuis le terrain.

Un groupe de quatre professionnels du BTP en tenue de chantier (casques et gilets haute-visibilité) signant ensemble un document posé sur une table de chantier.

Quelles sont les étapes de la levée de réserves dans le BTP ?

La levée de réserves suit cinq étapes : identification des réserves dans le procès-verbal de réception, correction des anomalies par l’entreprise dans les délais convenus, nouvelle inspection avec le maître d’ouvrage, rédaction et signature du PV de levée de réserves, puis clôture du chantier. Dans les marchés privés, la retenue de garantie est au plus de 5 %.

La levée de réserves suit un processus en plusieurs étapes, essentiel pour garantir la conformité finale d’un chantier. Chaque phase doit être rigoureusement respectée pour éviter tout litige ou blocage de paiement.

  1. Identification des réserves : Lors de la réception, les défauts sont consignés dans un procès-verbal. Ces réserves peuvent concerner des malfaçons, des oublis ou des éléments à tester.
  2. Correction des anomalies : L’entreprise prend en charge les réparations. Les délais sont fixés d’un commun accord ; à défaut d’accord ou en cas d’inexécution, les travaux peuvent être exécutés à ses frais après mise en demeure.
  3. Nouvelle inspection : Une visite de contrôle est organisée avec le maître d’ouvrage, la maîtrise d’œuvre et l’entreprise pour vérifier les corrections effectuées.
  4. Rédaction du PV de levée de réserves : Si tout est conforme, un nouveau procès-verbal est signé, attestant que les réserves ont bien été levées.
  5. Clôture du chantier : Le PV acte la levée des réserves. Dans les marchés de travaux privés, la retenue de garantie est au plus de 5 % du montant des acomptes ; à l’expiration d’un an à compter de la réception, les sommes consignées sont versées à l’entrepreneur ou la caution est libérée, sauf opposition motivée du maître de l’ouvrage notifiée par lettre recommandée (loi n° 71-584 du 16 juillet 1971).

Quel modèle de PV de levée de réserves utiliser ?

Un PV de levée de réserves identifie les parties et le chantier, indique la date de l’inspection finale et les références du PV de réception initial, puis liste les réserves traitées et les corrections effectuées. Signé par le maître d’ouvrage, la maîtrise d’œuvre et l’entreprise, ce document contractuel peut être complété par des photos avant et après.

Un modèle de PV de levée de réserves doit être structuré de façon à garantir la traçabilité des corrections effectuées et la conformité finale des travaux. Il constitue un document contractuel engageant toutes les parties.

  • Identité des parties : nom, fonction et coordonnées du maître d’ouvrage, de la maîtrise d’œuvre et de l’entreprise concernée.
  • Informations générales du chantier : adresse du site, numéro du marché ou de l’opération, nature des travaux réalisés.
  • Date de l’inspection finale : jour de la visite de vérification organisée pour constater la levée des réserves.
  • Références documentaires : numéro et date du PV de réception initial avec réserves, contrat de travaux, plans techniques si besoin.
  • Liste des réserves traitées : description précise de chaque réserve levée, avec détails sur les actions correctives effectuées.
  • Observations complémentaires : possibilité d’ajouter des remarques, des conditions ou des précisions sur certains points.
  • Signature des parties : maître d’ouvrage, maîtrise d’œuvre et entreprise doivent signer le PV pour valider la conformité.
  • Annexes (facultatives mais recommandées) : photos avant/après, certificats de conformité, rapports d’essai, etc.

Ce modèle aide à documenter la fin du chantier et à limiter les litiges.

➡️ Télécharger le modèle de procès-verbal de levée des réserves (.docx)
➡️ Télécharger le modèle de procès-verbal de levée des réserves (.pdf)
➡️ Formulaire officiel EXE8 (marchés publics)

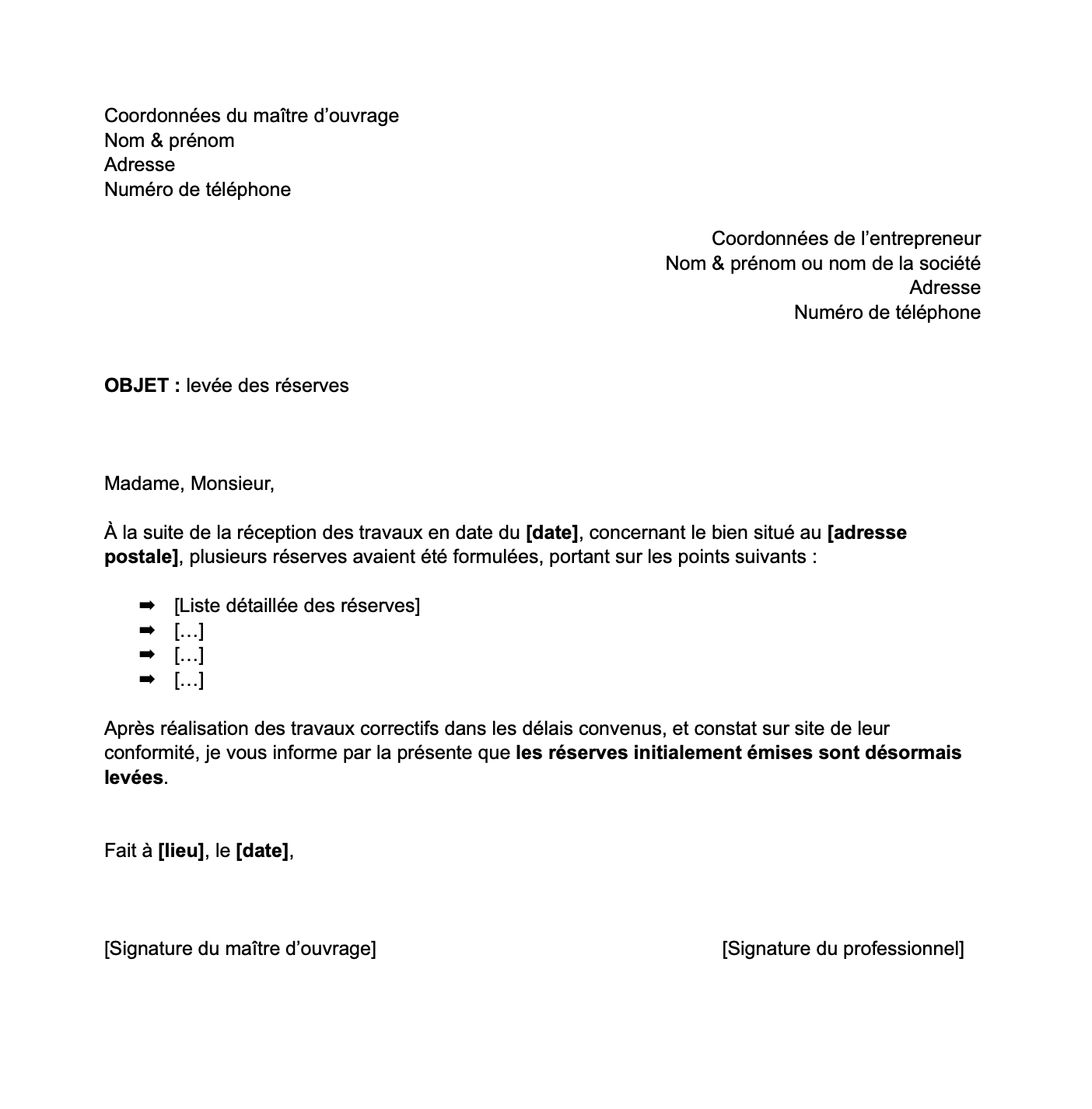

Extrait de lettre type “Levée des réserves” adressée par le maître d’ouvrage à l’entrepreneur, avec espaces pour la date, l’adresse postale, la liste des réserves et les signatures.

Ce qu’il faut retenir sur la levée de réserves dans le BTP

La levée de réserves constitue la dernière étape cruciale avant la clôture officielle d’un chantier. Elle permet de valider que toutes les non-conformités identifiées à la réception ont été corrigées dans les règles de l’art.

Voici les points essentiels à retenir :

  • Elle intervient après la réception des travaux, pendant la garantie de parfait achèvement d’un an.
  • Elle repose sur un procès-verbal précis, signé par le maître d’ouvrage, la maîtrise d’œuvre et l’entreprise exécutante.
  • Les délais de correction doivent être définis d’un commun accord. En cas d’inexécution, les travaux peuvent être exécutés aux frais de l’entrepreneur après mise en demeure.
  • Le modèle de PV doit inclure : les parties impliquées, le chantier, les réserves levées, les actions réalisées, et les signatures.
  • L’usage d’un logiciel de planning et suivi de chantier facilite le suivi des levées, l’organisation des visites et la traçabilité.

En résumé, une levée de réserves bien préparée, bien documentée et bien pilotée vous protège contractuellement et facilite le règlement du solde. Anticiper, centraliser et formaliser chaque étape est la clé d’un chantier réussi.

Sources

  1. Légifrance, Code civil, article 1792-6 (réception avec ou sans réserves, garantie de parfait achèvement d'un an, délais fixés d'un commun accord, exécution aux frais de l'entrepreneur après mise en demeure) (10 oct. 2026)
  2. Légifrance, loi n° 71-584 du 16 juillet 1971 sur les retenues de garantie, articles 1 et 2 (retenue d'au plus 5 % sur les acomptes des marchés de travaux privés ; sommes consignées versées ou caution libérée un an après la réception, sauf opposition motivée) (10 oct. 2026)
  3. Légifrance, Code de la construction et de l'habitation, article L231-8 (contrat de construction de maison individuelle : vices apparents dénoncés dans les huit jours suivant la remise des clefs, sauf maître de l'ouvrage assisté d'un professionnel) (10 oct. 2026)
Charlie Piancatelli

Rédigé par

Charlie Piancatelli

Co-fondateur de Tim Management

Co-fondateur de Tim. Traducteur officiel des problématiques du BTP en solutions qui marchent vraiment. Passionné par les logiciels du bâtiment et les solutions RH, il transforme le pointage, la planification et la gestion des équipes en outils simples, fluides et enfin utilisables sur chantier. Son truc : comprendre le terrain, éliminer la paperasse et faire gagner du temps aux pros qui n’en ont jamais. Objectif : moins d’administratif, plus de chantiers qui avancent

Tous les articles de Charlie Piancatelli · LinkedIn

Résumer cet article avec :

Questions fréquentes

Une réserve est une anomalie, une malfaçon ou un défaut constaté lors de la réception d’un chantier. Elle peut concerner un travail mal exécuté, non réalisé ou nécessitant un test avant validation. Ces réserves doivent être consignées dans un procès-verbal pour être traitées.

Les réserves sont émises au moment de la réception des travaux, dans le procès-verbal de réception. Les désordres révélés ensuite peuvent être notifiés par écrit au titre de la garantie de parfait achèvement, pendant un an à compter de la réception (article 1792-6 du Code civil). Dans un contrat de construction de maison individuelle, le maître de l’ouvrage non assisté d’un professionnel dispose en outre de 8 jours après la remise des clefs pour dénoncer les vices apparents non signalés (article L231-8 du Code de la construction et de l’habitation).

La loi ne fixe pas de délai : les délais de réparation sont fixés d’un commun accord par le maître de l’ouvrage et l’entrepreneur (article 1792-6 du Code civil). En l’absence d’accord ou en cas d’inexécution dans le délai fixé, les travaux peuvent, après mise en demeure restée infructueuse, être exécutés aux frais et risques de l’entrepreneur défaillant.

Après mise en demeure restée infructueuse, le maître de l’ouvrage peut faire exécuter les travaux aux frais et risques de l’entrepreneur défaillant (article 1792-6 du Code civil). Il peut aussi engager une procédure judiciaire ; les conséquences sur le paiement du solde dépendent du marché.

Chantier de construction avec grue et structure en cours, illustrant un logiciel de planning et pointage chantier

Tim Management

Votre logiciel de suivi de chantier

Premier mois offert

Articles liés

Compte rendu de chantier : modèle, fréquence et destinataires
14 septembre 2026·9 min

Compte rendu de chantier : modèle, fréquence, destinataires

Points clés : Le compte rendu de chantier est le document central du suivi de chantier : il trace décisions, avancement et réserves à chaque réunion. La fréquence la plus courante est hebdomadaire, mais elle s’ajuste selon la phase et la taille du projet. Les destinataires clés : maître d’ouvrage, maître d’œuvre, entreprises, sous-traitants et bureau de contrôle. Un modèle structuré (avancement, décisions, réserves, planning) garde une trace écrite utile en cas de désaccord. Définition : Le suivi de chantier désigne l’ensemble des actions de pilotage permettant de contrôler l’avancement, les coûts et la conformité d’un projet de construction, et le compte rendu de chantier en est le support écrit officiel. Cet article détaille un modèle complet, la bonne fréquence et les destinataires à ne pas oublier. Que vous soyez conducteur de travaux ou artisan, ce guide vous donne une méthode directement applicable sur votre prochaine réunion de chantier.

Lire l'article →
Chef de chantier prenant une photo de chantier avec l'application Tim Management.
27 août 2026·6 min

Photo de chantier : obligations légales et bonnes pratiques 2026

Points clés : La photo de chantier sert de preuve d’avancement, de réserve et de conformité ; dès qu’une personne est identifiable, le RGPD s’applique. La preuve d’un fait peut être apportée par tout moyen : une photo datée et rattachée au bon chantier est plus facile à exploiter en cas de litige. Diffuser l’image d’une personne reconnaissable suppose son accord écrit et précis. La responsabilité décennale court dix ans à compter de la réception : un archivage structuré des photos par lot et par date aide à documenter l’ouvrage. Définition : le suivi de chantier désigne l’ensemble des méthodes de traçabilité de l’avancement, des heures et des preuves visuelles d’un ouvrage, dont la photo de chantier est devenue un pilier documentaire. Cet article détaille les obligations légales, le cadre RGPD et les bonnes pratiques 2026 pour photographier vos chantiers en toute sécurité juridique.

Lire l'article →
Magasinier BTP utilisant une tablette pour assurer le suivi de chantier en temps réel et gérer la checklist d’équipement.
20 juillet 2026·9 min

Suivi de chantier en temps réel : la checklist d’équipement 2026

Points clés : Le suivi de chantier en temps réel repose sur trois briques : un matériel terrain adapté, un logiciel de pointage et de suivi, et une connectivité suffisante. L’équipement de base : smartphone ou tablette résistant, application de pointage mobile, forfait data 4G/5G et outil de reporting. Un pointage géolocalisé doit respecter le RGPD et le Code du travail : information préalable des salariés, consultation du CSE et données limitées au nécessaire. Le bon équipement réduit les ressaisies administratives et facilite le calcul des heures et de la rentabilité par chantier. Définition : Le suivi de chantier consiste à collecter, en continu, les données de terrain (heures, avancement, engins, tâches) pour piloter les coûts et les délais d’un projet BTP. Cet article donne la checklist d’équipement pour passer au suivi en temps réel en 2026. Que vous soyez artisan ou conducteur de travaux, cette liste vous aide à équiper vos équipes sans surinvestir ni oublier l’essentiel.

Lire l'article →

Tous les articles « Suivi de chantier »

Démo gratuite

Demander une démo

Sans engagementRéponse en moins de 20 minMise en place rapide
Logo SPTP entreprise de travaux publics équipée du logiciel Tim Management
Logo Pro11 entreprise utilisatrice de Tim Management
Logo GTM Bâtiment du groupe Vinci utilisant Tim Management
Logo ERB société du BTP partenaire du logiciel Tim Management
Logo ENF entreprise de construction équipée du logiciel Tim Management
Logo Afonso Bâtiment partenaire de Tim Management
Logo SPTP entreprise de travaux publics équipée du logiciel Tim Management
Logo Pro11 entreprise utilisatrice de Tim Management
Logo GTM Bâtiment du groupe Vinci utilisant Tim Management
Logo ERB société du BTP partenaire du logiciel Tim Management
Logo ENF entreprise de construction équipée du logiciel Tim Management
Logo Afonso Bâtiment partenaire de Tim Management
